GOELOF - Excep. liens entre opérations de formules

Sommaire

   Des exceptions peuvent être définies sur le délai entre deux opérations de deux formules liées par un type de contrainte "FD", en fonction du jour de début de l'opération suivante.

   Ce délai est utilisé pour l'ordonnancement des besoins, dans les traitements de calcul des besoins :
- Calcul des besoins bruts (TCBB) ;
- Calcul des besoins nets détaillés (TOCBD) ;
- Calcul d'une version des besoins nets détaillés (TOCBDV).

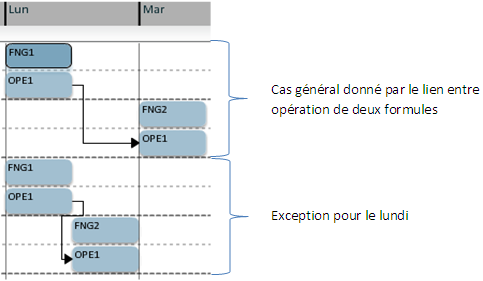

   Exemple : soient les données suivantes pour un lien de type "FD" existant entre l'opération OPE1 de la formule FNG1 et l'opération OPE1 de la formule FNG2. Un délai d'un jour est positionné entre ces deux opérations. Dans l'exemple, ce délai est réduit si la fin de l'opération OPE1 est un lundi.

   Formule prédécesseur : FNG1
Opération : OPE1
Contrainte : FD
Formule successeur : FNG2
Opération : OPE1
Jour : 2 Lundi
Délai : 0
Unité : JOUR




Données


   Formule précédente

   Identifiant de la formule prédécesseur.

   Il est constitué :
- de l'article de production (GARPP), produit leader de la formule ;
- du chemin ;
- de la date de début de validité.


   Opération

   Identifiant de l'opération de formule (QAIFNO) prédécesseur, constitué d'un numéro de séquence et d'un code opération.


   Type de contrainte

   Trois types de contrainte peuvent être utilisés :

   - "DD" : le début de l'opération prédécesseur entraîne le début de l'opération successeur.
Ce type de contrainte ne permet pas de dire que les deux opérations débutent en même temps, mais permet de spécifier que la date de début de l'opération successeur doit être égale ou postérieure à la date de début de l'opération prédécesseur.
Lors de la modification de la date de début de l'opération prédécesseur, la date de début de l'opération successeur ne changera pas tant que la date de début de l'opération prédécesseur est antérieure ou égale à la date de début de l'opération successeur.
Pour que les deux opérations débutent en même temps, il faut que les délais minimum et maximum entre les deux opérations soient égaux à 0.

   - "FD" : la fin de l'opération prédécesseur entraîne le début de l'opération successeur.
Avec ce type de contrainte, lors de la modification de la date de fin de l'opération prédécesseur, la date de début de l'opération successeur ne changera pas tant que la date de fin de l'opération prédécesseur est antérieure ou égale à la date de début de l'opération successeur.

   - "FF" : la fin de l'opération prédécesseur entraîne la fin de l'opération successeur.
Ce type de contrainte ne permet pas de dire que les deux opérations se terminent en même temps, mais permet de spécifier que la date de fin de l'opération successeur doit être égale ou postérieure à la date de fin de l'opération prédécesseur.
Lors de la modification de la date de fin de l'opération prédécesseur, la date de fin de l'opération successeur ne changera pas tant que la date de fin de l'opération prédécesseur est antérieure ou égale à la date de fin de l'opération successeur.
Pour que les deux opérations se terminent en même temps, il faut que les délais minimum et maximum entre les deux opérations soient égaux à 0.


   Etablissement


   Formule

   Identifiant de la formule successeur.

   Il est constitué :
- de l'article de production (GARPP), produit leader de la formule ;
- du chemin ;
- de la date de début de validité.


   Opération

   Identifiant de l'opération de formule (QAIFNO) successeur, constitué d'un numéro de séquence et d'un code opération.


   Délai

   Représente le délai nécessaire entre les opérations des deux formules.


   Unité

   Unité dans laquelle le délai est exprimé. Elle est obligatoire dès lors que le délai est renseigné, sinon interdite.


   Utilisation du calendrier

   Spécifie le choix du calendrier à utiliser pour le calcul du délai entre les deux opérations. Ce champ est obligatoire dès lors que le délai est renseigné, sinon interdit.


   Arrondi par rapport à l'unité

   Non géré.


   Jour

   Il s'agit du jour de la semaine de début de l'opération liée pour laquelle l'exception doit s'appliquer.


   Paramètres standard


Paramètres


   JOUR


   UCLQNLIE
