Des exceptions peuvent être définies sur le délai entre deux opérations de formule liées par un type de contrainte "FD", en fonction du jour de début de l'opération successeur.
Attention : cette fonctionnalité n'est pas gérée pour l'ordonnancement des opérations.

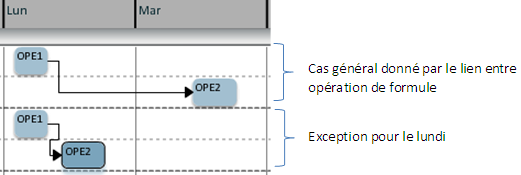

Exemple : soient les données suivantes pour un lien de type "FD" existant entre les opérations OPE1 et OPE2. Un délai d'un jour entre ces opérations est défini. Ci-dessous, comment gérer une exception quand la fin de OPE1 est un lundi :
Lien : OPE1-OPE2
Jour : 2 Lundi
Délai minimum : 0
Délai maximum : 0
Unité : JOUR
Calendrier : aucun

Données
Formule
Identifiant de la formule.
Il est constitué :
- de l'article de production (GARPP), produit leader de la formule ;
- du chemin ;
- de la date de début de validité.
Opération précédente
Identifiant de l'opération de formule (QAIFNO) prédécesseur, constitué d'un numéro de séquence et d'un code opération.
Type de contrainte
Trois types de contrainte peuvent être utilisés :
- "DD" : le début de l'opération prédécesseur entraîne le début de l'opération successeur.
Ce type de contrainte ne permet pas de dire que les deux opérations débutent en même temps, mais permet de spécifier que la date de début de l'opération successeur doit être égale ou postérieure à la date de début de l'opération prédécesseur.
Lors de la modification de la date de début de l'opération prédécesseur, la date de début de l'opération successeur ne changera pas tant que la date de début de l'opération prédécesseur est antérieure ou égale à la date de début de l'opération successeur.
Pour que les deux opérations débutent en même temps, il faut que les délais minimum et maximum entre les deux opérations soient égaux à 0.
- "FD" : la fin de l'opération prédécesseur entraîne le début de l'opération successeur.
Avec ce type de contrainte, lors de la modification de la date de fin de l'opération prédécesseur, la date de début de l'opération successeur ne changera pas tant que la date de fin de l'opération prédécesseur est antérieure ou égale à la date de début de l'opération successeur.
- "FF" : la fin de l'opération prédécesseur entraîne la fin de l'opération successeur.
Ce type de contrainte ne permet pas de dire que les deux opérations se terminent en même temps, mais permet de spécifier que la date de fin de l'opération successeur doit être égale ou postérieure à la date de fin de l'opération prédécesseur.
Lors de la modification de la date de fin de l'opération prédécesseur, la date de fin de l'opération successeur ne changera pas tant que la date de fin de l'opération prédécesseur est antérieure ou égale à la date de fin de l'opération successeur.
Pour que les deux opérations se terminent en même temps, il faut que les délais minimum et maximum entre les deux opérations soient égaux à 0.
Opération
Identifiant de l'opération de formule (QAIFNO) successeur, constitué d'un numéro de séquence et d'un code opération.
Délai entre les tâches
Représente le délai nécessaire entre les deux opérations.
Minimum
Indique le délai minimum entre l'opération prédécesseur et l'opération successeur.
Maximum
Indique le délai maximum entre l'opération prédécesseur et l'opération successeur.
Unité
Unité dans laquelle le délai est exprimé. Elle est obligatoire dès lors que le délai minimum ou maximum est renseigné et interdite si aucun délai n'est spécifié.
Utilisation du calendrier
Spécifie le choix du calendrier à utiliser pour le calcul du délai entre les deux opérations. Ce champ est obligatoire dès lors que le délai minimum ou maximum est renseigné et interdite si aucun délai n'est spécifié.
Contrôle du lien
Permet le paramétrage du contrôle de cohérence du lien entre les deux opérations.
Arrondi par rapport à l'unité
Non géré.
Etablissement
Jour
Il s'agit du jour de la semaine de début de l'opération suivante pour laquelle l'exception doit s'appliquer.
